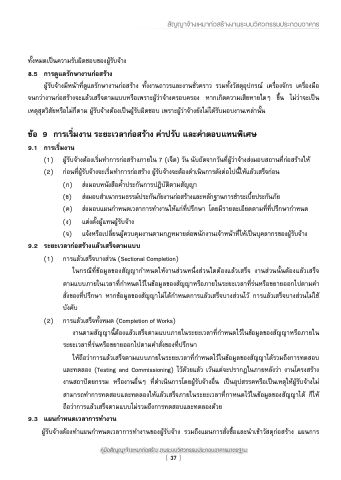

สัญญาจ้างเหมาก่อสร้างงานระบบวิศวกรรมประกอบอาคาร
ทั้งหมดเป็นความรับผิดชอบของผู้รับจ้าง
8.5 การด้แลรักษางานก่อสร้าง
ผู้รับจ้างมีหน้าที่ดูแลรักษางานก่อสร้าง ทั้งงานถาวรและงานชั่วคราว รวมทั้งวัสดุอุปกรณ์ เครื่องจักร เครื่องมือ
จนกว่างานก่อสร้างจะแล้วเสร็จตามแบบหรือเพราะผู้ว่าจ้างครอบครอง หากเกิดความเสียหายใดๆ ขึ้น ไม่ว่าจะเป็น
เหตุสุดวิสัยหรือไม่ก็ตาม ผู้รับจ้างต้องเป็นผู้รับผิดชอบ เพราะผู้ว่าจ้างยังไม่ได้รับมอบงานเหล่านั้น
ข้อ 9 การเริ่มงาน ระยะเวลาก่อสร้าง ค่าปรับ และค่าตอบแทนพื่ิเศษ
9.1 การเริ่มงาน
(1) ผู้รับจ้างต้องเริ่มทำการก่อสร้างภายใน 7 (เจ็ด) วัน นับถัดจากวันที่ผู้ว่าจ้างส่งมอบสถานที่ก่อสร้างให้
(2) ก่อนที่ผู้รับจ้างจะเริ่มทำการก่อสร้าง ผู้รับจ้างจะต้องดำเนินการดังต่อไปนี้ให้แล้วเสร็จก่อน
(ก) ส่งมอบหนังสือค้ำประกันการปฏิบัติตามสัญญา
(ข) ส่งมอบสำเนากรมธรรม์ประกันภัยงานก่อสร้างและหลักฐานการชำระเบี้ยประกันภัย
(ค) ส่งมอบแผนกำหนดเวลาการทำงานให้แก่ที่ปรึกษา โดยมีรายละเอียดตามที่ที่ปรึกษากำหนด
(ง) แต่งตั้งผู้แทนผู้รับจ้าง
(จ) แจ้งหรือเปลี่ยนผู้ควบคุมงานตามกฎหมายต่อพนักงานเจ้าหน้าที่ให้เป็นบุคลากรของผู้รับจ้าง
9.2 ระยะเวลาก่อสร้างแล้วเสร็จตามแบบ
(1) การแล้วเสร็จบางส่วน (Sectional Completion)
ในกรณีที่ข้อมูลของสัญญากำหนดให้งานส่วนหนึ่งส่วนใดต้องแล้วเสร็จ งานส่วนนั้นต้องแล้วเสร็จ
ตามแบบภายในเวลาที่กำหนดไว้ในข้อมูลของสัญญาหรือภายในระยะเวลาที่ร่นหรือขยายออกไปตามคำ
สั่งของที่ปรึกษา หากข้อมูลของสัญญาไม่ได้กำหนดการแล้วเสร็จบางส่วนไว้ การแล้วเสร็จบางส่วนไม่ใช้
บังคับ
(2) การแล้วเสร็จทั้งหมด (Completion of Works)
งานตามสัญญานี้ต้องแล้วเสร็จตามแบบภายในระยะเวลาที่กำหนดไว้ในข้อมูลของสัญญาหรือภายใน
ระยะเวลาที่ร่นหรือขยายออกไปตามคำสั่งของที่ปรึกษา
ให้ถือว่าการแล้วเสร็จตามแบบภายในระยะเวลาที่กำหนดไว้ในข้อมูลของสัญญาได้รวมถึงการทดสอบ
และทดลอง (Testing and Commissioning) ไว้ด้วยแล้ว เว้นแต่จะปรากฏในภายหลังว่า งานโครงสร้าง
งานสถาปัตยกรรม หรืองานอื่นๆ ที่ดำเนินการโดยผู้รับจ้างอื่น เป็นอุปสรรคหรือเป็นเหตุให้ผู้รับจ้างไม่
สามารถทำการทดสอบและทดลองให้แล้วเสร็จภายในระยะเวลาที่กาหนดไว้ในข้อมูลของสัญญาได้ ก็ให้
ถือว่าการแล้วเสร็จตามแบบไม่รวมถึงการทดสอบและทดลองด้วย
9.3 แผนกำหนดเวลาการทำงาน
ผู้รับจ้างต้องทำแผนกำหนดเวลาการทำงานของผู้รับจ้าง รวมถึงแผนการสั่งซื้อและนำเข้าวัสดุก่อสร้าง แผนการ
