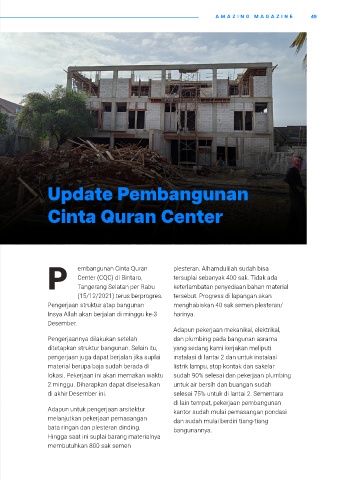

                  Update Pembangunan



                  Cinta Quran Center









                  P         embangunan Cinta Quran            plesteran. Alhamdulilah sudah bisa


                            Center (CQC) di Bintaro,
                                                              tersuplai sebanyak 400 sak. Tidak ada
                            Tangerang Selatan per Rabu
                                                              tersebut. Progress di lapangan akan
                            (15/12/2021) terus berprogres.    keterlambatan penyediaan bahan material
                  Pengerjaan struktur atap bangunan           menghabiskan 40 sak semen plesteran/
                  Insya Allah akan berjalan di minggu ke-3    harinya.
                  Desember.
                                                              Adapun pekerjaan mekanikal, elektrikal,
                  Pengerjaannya dilakukan setelah             dan plumbing pada bangunan asrama
                  ditetapkan struktur bangunan. Selain itu,   yang sedang kami kerjakan meliputi
                  pengerjaan juga dapat berjalan jika suplai   instalasi di lantai 2 dan untuk instalasi
                  material berupa baja sudah berada di        listrik lampu, stop kontak dan sakelar
                  lokasi. Pekerjaan ini akan memakan waktu    sudah 90% selesai dan pekerjaan plumbing
                  2 minggu. Diharapkan dapat diselesaikan     untuk air bersih dan buangan sudah
                  di akhir Desember ini.                      selesai 75% untuk di lantai 2. Sementara
                                                              di lain tempat, pekerjaan pembangunan
                  Adapun untuk pengerjaan arsitektur          kantor sudah mulai pemasangan pondasi
                  melanjutkan pekerjaan pemasangan            dan sudah mulai berdiri tiang-tiang
                  bata ringan dan plesteran dinding.          bangunannya.
                  Hingga saat ini suplai barang materialnya
                  membutuhkan 800 sak semen
