Page 61 - דוח המבקר 2024 (2025)
P. 61

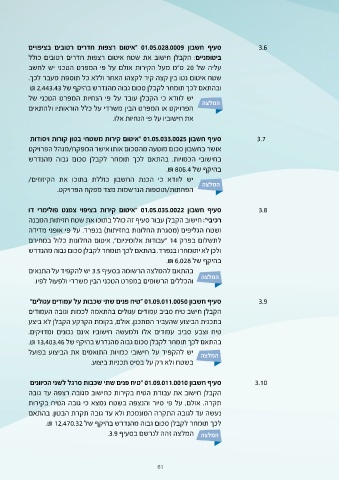

סעיף חשבון " 01.05.028.0009איטום רצפות חדרים רטובים בציפויים 3.6
ביטומניים :הקבלן חישוב את שטח איטום רצפות חדרים רטובים כולל
עליה של 20ס"מ מעל הקירות אולם על פי המפרט הטכני יש לחשב
שטח איטום נטו בין קצה קיר לקצהו האחר וללא כל תוספת מעבר לכך.
ובהתאם לכך תומחר לקבלן סכום גבוה מהנדרש בהיקף של ₪ 2,443.43
יש לוודא כי הקבלן עובד על פי הנחיות המפרט הטכני של המלצה
הפרויקט או המפרט הבין משרדי על כלל הוראותיו ולהתאים
את חישוביו על פי הנחיות אלו.
סעיף חשבון " 01.05.033.0025איטום קירות משטחי בטון קורות ויסודות 3 .7
אושר בחשבון סכום מוטעה מהסכום אותו אישר המפקח/מנהל הפרויקט
בחישובי הכמויות .בהתאם לכך תומחר לקבלן סכום גבוה מהנדרש
בהיקף של .₪ 806.4
יש לוודא כי הכנת החשבון כוללת בתוכו את הקיזוזים/ המלצה
הפחתות/תוספות הנרשמות מצד מפקח הפרויקט.
סעיף חשבון " 01.05.035.0022איטום קירות בציפוי צמנט פולימרי דו 3.8
רכיבי" :חישוב הקבלן עבור סעיף זה כולל בתוכו את שטח חזיתות המבנה
ושטח הגליפים (מסגרת החלונות בחזיתות) בנפרד .על פי אופני מדידה
לתשלום בפרק " 14עבודות אלומיניום" ,איטום החלונות כלול במחירם
ולכן לא יתומחרו בנפרד .בהתאם לכך תומחר לקבלן סכום גבוה מהנדרש
בהיקף של .₪ 6,028
בהתאם להמלצה הרשומה בסעיף 3.5יש להקפיד על התנאים
המלצה והכללים הרשומים במפרט הטכני הבין משרדי ולפעול לפיו.
סעיף חשבון " 01.09.011.0050טיח פנים שתי שכבות על עמודים עגולים" 3.9
הקבלן חישב טיח סביב עמודים עגולים בהתאמה לכמות וגובה העמודים
בתכנית הביצוע שהעביר המתכנן .אולם ,בקומת הקרקע הקבלן לא ביצע
טיח וצבע סביב עמודים אלו ולמעשה חישוביו אינם נכונים ומדויקים.
בהתאם לכך תומחר לקבלן סכום גבוה מהנדרש בהיקף של .₪ 13,403.46
המלצה יש להקפיד על חישובי כמויות התואמים את הביצוע בפועל
בשטח ולא רק על בסיס תכניות ביצוע.
סעיף חשבון " 01.09.011.0010טיח פנים שתי שכבות סרגל לשני הכיוונים 3.10
הקבלן חישוב את עבודת הטיח בקירות כחישוב מגובה רצפה עד גובה
תקרה .אולם ,על פי סיור והנצפה בשטח נמצא כי גובה הטיח בקירות
נעשה עד לגובה התקרה המונמכת ולא עד גובה תקרת הבטון .בהתאם
לכך תומחר לקבלן סכום גבוה מהנדרש בהיקף של .₪ 12,470.32
המלצה המלצה זהה לנרשם בסעיף .3.9
61
