Page 40 - Buku Saku Kontrak Konstruksi
P. 40

#2

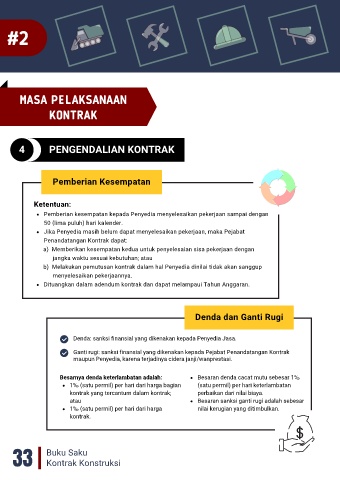

      MASA PELAKSANAAN

              KONTRAK



      4        PENGENDALIAN KONTRAK



               Pemberian Kesempatan


          Ketentuan:
             Pemberian kesempatan kepada Penyedia menyelesaikan pekerjaan sampai dengan
             50 (lima puluh) hari kalender.
             Jika Penyedia masih belum dapat menyelesaikan pekerjaan, maka Pejabat
             Penandatangan Kontrak dapat:
                a)  Memberikan kesempatan kedua untuk penyelesaian sisa pekerjaan dengan
                      jangka waktu sesuai kebutuhan; atau
                b)  Melakukan pemutusan kontrak dalam hal Penyedia dinilai tidak akan sanggup
                      menyelesaikan pekerjaannya.
             Dituangkan dalam adendum kontrak dan dapat melampaui Tahun Anggaran.



                                                      Denda dan Ganti Rugi


                     Denda: sanksi finansial yang dikenakan kepada Penyedia Jasa.
                     Ganti rugi: sanksi finansial yang dikenakan kepada Pejabat Penandatangan Kontrak
                     maupun Penyedia, karena terjadinya cidera janji/wanprestasi.

                 Besarnya denda keterlambatan adalah:  Besaran denda cacat mutu sebesar 1‰
                    1‰ (satu permil) per hari dari harga bagian  (satu permil) per hari keterlambatan
                    kontrak yang tercantum dalam kontrak;  perbaikan dari nilai biaya.
                    atau                               Besaran sanksi ganti rugi adalah sebesar
                    1‰ (satu permil) per hari dari harga  nilai kerugian yang ditimbulkan.
                    kontrak.
