Page 57 - Elektronik Modul Estimasi Biaya Konstruksi Kelas XI DPIB
P. 57

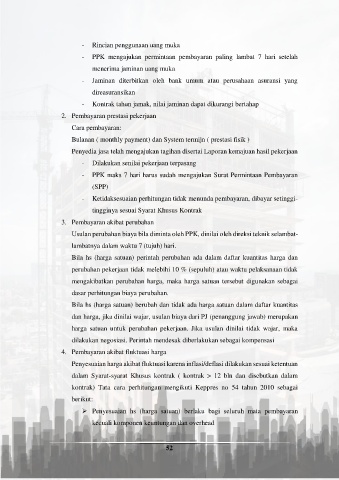

- Rincian penggunaan uang muka
- PPK mengajukan permintaan pembayaran paling lambat 7 hari setelah
menerima jaminan uang muka
- Jaminan diterbitkan oleh bank umum atau perusahaan asuransi yang
direasuransikan
- Kontrak tahun jamak, nilai jaminan dapat dikurangi bertahap
2. Pembayaran prestasi pekerjaan
Cara pembayaran:
Bulanan ( monthly payment) dan System termijn ( prestasi fisik )
Penyedia jasa telah mengajukan tagihan disertai Laporan kemajuan hasil pekerjaan
- Dilakukan senilai pekerjaan terpasang
- PPK maks 7 hari harus sudah mengajukan Surat Permintaan Pembayaran
(SPP)
- Ketidaksesuaian perhitungan tidak menunda pembayaran, dibayar setinggi-
tingginya sesuai Syarat Khusus Kontrak
3. Pembayaran akibat perubahan
Usulan perubahan biaya bila diminta oleh PPK, dinilai oleh direksi teknik selambat-
lambatnya dalam waktu 7 (tujuh) hari.
Bila hs (harga satuan) perintah perubahan ada dalam daftar kuantitas harga dan
perubahan pekerjaan tidak melebihi 10 % (sepuluh) atau waktu pelaksanaan tidak
mengakibatkan perubahan harga, maka harga satuan tersebut digunakan sebagai
dasar perhitungan biaya perubahan.
Bila hs (harga satuan) berubah dan tidak ada harga satuan dalam daftar kuantitas
dan harga, jika dinilai wajar, usulan biaya dari PJ (penanggung jawab) merupakan
harga satuan untuk perubahan pekerjaan. Jika usulan dinilai tidak wajar, maka
dilakukan negosiasi. Perintah mendesak diberlakukan sebagai kompensasi
4. Pembayaran akibat fluktuasi harga
Penyesuaian harga akibat fluktuasi karena inflasi/deflasi dilakukan sesuai ketentuan
dalam Syarat-syarat Khusus kontrak ( kontrak > 12 bln dan disebutkan dalam
kontrak) Tata cara perhitungan mengikuti Keppres no 54 tahun 2010 sebagai
berikut:
Penyesuaian hs (harga satuan) berlaku bagi seluruh mata pembayaran
kecuali komponen keuntungan dan overhead
