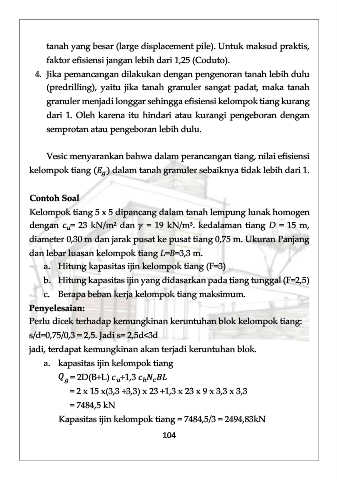

tanah yang besar (large displacement pile). Untuk maksud praktis,
            faktor efisiensi jangan lebih dari 1,25 (Coduto).
          4.  Jika pemancangan dilakukan dengan pengenoran tanah lebih dulu
            (predrilling),  yaitu  jika  tanah  granuler  sangat  padat,  maka  tanah
            granuler menjadi longgar sehingga efisiensi kelompok tiang kurang
            dari 1. Oleh karena itu hindari atau kurangi pengeboran dengan
            semprotan atau pengeboran lebih dulu.


            Vesic menyarankan bahwa dalam perancangan tiang, nilai efisiensi
        kelompok tiang (   ) dalam tanah granuler sebaiknya tidak lebih dari 1.


        Contoh Soal
        Kelompok tiang 5 x 5 dipancang dalam tanah lempung lunak homogen
        dengan    = 23 kN/m² dan    = 19 kN/m³. kedalaman tiang D = 15 m,

        diameter 0,30 m dan jarak pusat ke pusat tiang 0,75 m. Ukuran Panjang

        dan lebar luasan kelompok tiang L=B=3,3 m.
            a.  Hitung kapasitas ijin kelompok tiang (F=3)
            b.  Hitung kapasitas ijin yang didasarkan pada tiang tunggal (F=2,5)
            c.  Berapa beban kerja kelompok tiang maksimum.
        Penyelesaian:
        Perlu dicek terhadap kemungkinan keruntuhan blok kelompok tiang:

        s/d=0,75/0,3 = 2,5. Jadi s= 2,5d<3d
        jadi, terdapat kemungkinan akan terjadi keruntuhan blok.
            a.  kapasitas ijin kelompok tiang
                   = 2D(B+L)    +1,3

                                    ℎ

                    = 2 x 15 x(3,3 +3,3) x 23 +1,3 x 23 x 9 x 3,3 x 3,3
                    = 7484,5 kN
               Kapasitas ijin kelompok tiang = 7484,5/3 = 2494,83kN
