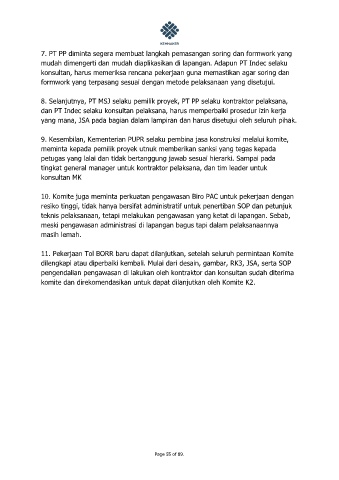

7. PT PP diminta segera membuat langkah pemasangan soring dan formwork yang
mudah dimengerti dan mudah diaplikasikan di lapangan. Adapun PT Indec selaku
konsultan, harus memeriksa rencana pekerjaan guna memastikan agar soring dan
formwork yang terpasang sesuai dengan metode pelaksanaan yang disetujui.
8. Selanjutnya, PT MSJ selaku pemilik proyek, PT PP selaku kontraktor pelaksana,
dan PT Indec selaku konsultan pelaksana, harus memperbaiki prosedur izin kerja
yang mana, JSA pada bagian dalam lampiran dan harus disetujui oleh seluruh pihak.
9. Kesembilan, Kementerian PUPR selaku pembina jasa konstruksi melalui komite,
meminta kepada pemilik proyek utnuk memberikan sanksi yang tegas kepada
petugas yang lalai dan tidak bertanggung jawab sesuai hierarki. Sampai pada
tingkat general manager untuk kontraktor pelaksana, dan tim leader untuk
konsultan MK
10. Komite juga meminta perkuatan pengawasan Biro PAC untuk pekerjaan dengan
resiko tinggi, tidak hanya bersifat administratif untuk penertiban SOP dan petunjuk
teknis pelaksanaan, tetapi melakukan pengawasan yang ketat di lapangan. Sebab,
meski pengawasan administrasi di lapangan bagus tapi dalam pelaksanaannya
masih lemah.
11. Pekerjaan Tol BORR baru dapat dilanjutkan, setelah seluruh permintaan Komite
dilengkapi atau diperbaiki kembali. Mulai dari desain, gambar, RK3, JSA, serta SOP
pengendalian pengawasan di lakukan oleh kontraktor dan konsultan sudah diterima
komite dan direkomendasikan untuk dapat dilanjutkan oleh Komite K2.
