‫סה"כ סכום כללי להפחתה בחשבון על פי הסבר זה הינו ‪₪ 2,548.97‬‬             ‫‪2.29‬‬
‫ובמקום סכום כללי בסעיף זה בחשבון על סך ‪ ₪ 8,488.97‬יש לאשר‬

                                                 ‫סכום של ‪.₪ 5,940‬‬

‫סעיף חשבון ‪" 99.99.0060‬שינויים בעבודות פיתוח עבור שינוי תכנון"‪-‬‬
‫בהמשך לעבודות הפיתוח השוטפות סביב המבנה נדרש הקבלן לביצוע‬
‫תוספות שונות שלא היו במסגרת עבודות החוזה ולשם כך תמחר‬

   ‫הקבלן את העבודות על פי הקיים כסעיפיי חוזה וקיים במחירון דקל‪.‬‬
‫הביקורת מבקשת לציין כי לאחר בדיקתה נמצאו סתירות ביחס למחירי‬
‫היחידה הנכונים שהציג הקבלן בניתוח המחיר מול מחירון דקל‪ .‬סתירות‬
‫אלו באות לידי ביטוי בשינויי מחירים ובסיכום כללי של סעיף חריג זה בין‬

      ‫המבוקש על ידי הקבלן מול הסכום הנכון על פי חישוב הביקורת‪.‬‬

‫בנוסף‪ ,‬מבקש הקבלן תשלום עבור צוות אנשי פיתוח עם מחפרון (סעיף‬
‫‪ 60.020.0180‬בניתוח המחיר) אולם הביקורת מדגישה כי כלל סעיפיי‬
‫מחירון דקל כוללים בתוכם את ביצוע העבודות הנלוות‪ .‬כמו כן‪ ,‬צוות‬
‫אנשי פיתוח של הקבלן קיים בשטח עבור העבודות השוטפות הקיימות‬

                              ‫בחוזה ולכן אין זה נכון לאשר סעיף זה‪.‬‬

‫להלן דוגמאות למחירי יחידה ממחירון דקל מהדורת ‪ 12/2022‬אשר לא‬
       ‫מותאמים למחירי היחידה אותם מבקש הקבלן בניתוח המחיר‪:‬‬

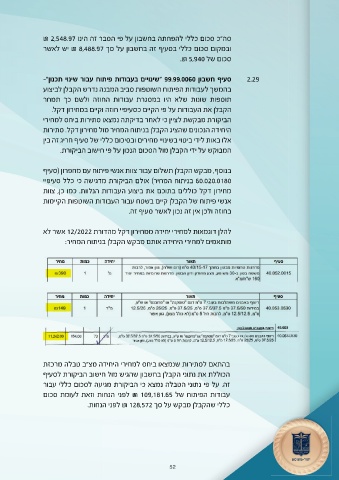

‫בהתאם לסתירות שנמצאו ביחס למחירי היחידה מצ"ב טבלה מרכזת‬
‫הכוללת את נתוני הקבלן בחשבון שהגיש מול חישוב הביקורת לסעיף‬
‫זה‪ .‬על פי נתוני הטבלה נמצא כי הביקורת מגיעה לסכום כללי עבור‬
‫עבודות הפיתוח של ‪ ₪ 109,181.65‬לפני הנחות וזאת לעומת סכום‬

               ‫כללי שהקבלן מבקש על סך ‪ ₪ 128,572‬לפני הנחות‪.‬‬
