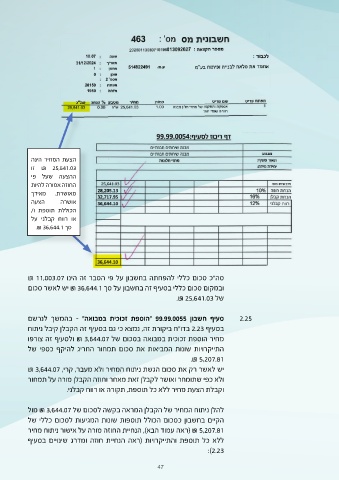

‫הצעת המחיר הינה‬
‫‪ ₪ 25,641.03‬זו‬
‫ההצעה שעל פי‬
‫החוזה אמורה להיות‬
‫מאושרת‪ .‬מאידך‬
‫אושרה הצעה‬
‫הכוללת תוספת ו‪/‬‬
‫או רווח קבלני על‬

 ‫סך ‪.₪ 36,644.1‬‬

‫סה"כ סכום כללי להפחתה בחשבון על פי הסבר זה הינו ‪₪ 11,003.07‬‬              ‫‪2.25‬‬
‫ובמקום סכום כללי בסעיף זה בחשבון על סך ‪ ₪ 36,644.1‬יש לאשר סכום‬

                                                     ‫של ‪.₪ 25,641.03‬‬

‫סעיף חשבון ‪" 99.99.0055‬הוספת זכוכית במבואה" ‪ -‬בהמשך לנרשם‬
‫בסעיף ‪ 2.23‬בדו"ח ביקורת זה‪ ,‬נמצא כי גם בסעיף זה הקבלן קיבל ניתוח‬
‫מחיר הוספת זכוכית במבואה בסכום של ‪ ₪ 3,644.07‬ולסעיף זה צורפו‬
‫התייקרויות שונות המביאות את סכום תמחור החריג להיקף כספי של‬

                                                          ‫‪.₪ 5,207.81‬‬
‫יש לאשר רק את סכום הגשת ניתוח המחיר ולא מעבר‪ ,‬קרי‪₪ 3,644.07 ,‬‬
‫ולא כפי שתומחר ואושר לקבלן זאת מאחר וחוזה הקבלן מורה על תמחור‬

             ‫וקבלת הצעת מחיר ללא כל תוספת‪ ,‬תקורה או רווח קבלני‪.‬‬

‫להלן ניתוח המחיר של הקבלן המראה בקשה לסכום של ‪ ₪ 3,644.07‬מול‬
‫הקיים בחשבון כסכום הכולל תוספות שונות המגיעות לסכום כללי של‬
‫‪( ₪ 5,207.81‬ראה עמוד הבא)‪ ,‬הנחיית החוזה מורה על אישור ניתוח מחיר‬
‫ללא כל תוספת והתייקרויות (ראה הנחיית חוזה ומדרג שינויים בסעיף‬

                                                                ‫‪:)2.23‬‬
