Page 46 - דוח המבקר 2024 (2025)
P. 46

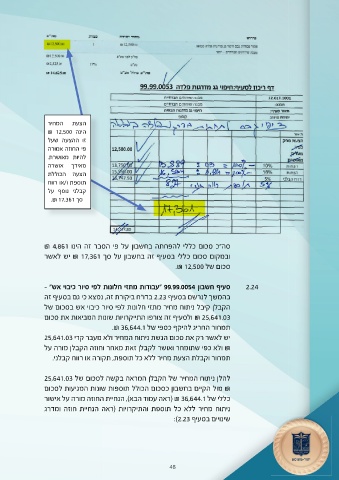

הצעת המחיר
הינה ₪ 12,500
זו ההצעה שעל
פי החוזה אמורה
להיות מאושרת.
מאידך אושרה
הצעה הכוללת
תוספת ו/או רווח
קבלני נוסף על
סך .₪ 17,361
סה"כ סכום כללי להפחתה בחשבון על פי הסבר זה הינו ₪ 4,861 2.24
ובמקום סכום כללי בסעיף זה בחשבון על סך ₪ 17,361יש לאשר
סכום של .₪ 12,500
סעיף חשבון " 99.99.0054עבודות מתזי חלונות לפי סיור כיבוי אש" -
בהמשך לנרשם בסעיף 2.23בדו"ח ביקורת זה ,נמצא כי גם בסעיף זה
הקבלן קיבל ניתוח מחיר מתזי חלונות לפי סיור כיבוי אש בסכום של
₪ 25,641.03ולסעיף זה צורפו התייקרויות שונות המביאות את סכום
תמחור החריג להיקף כספי של .₪ 36,644.1
יש לאשר רק את סכום הגשת ניתוח המחיר ולא מעבר קרי 25,641.03
₪ולא כפי שתומחר ואושר לקבלן זאת מאחר וחוזה הקבלן מורה על
תמחור וקבלת הצעת מחיר ללא כל תוספת ,תקורה או רווח קבלני.
להלן ניתוח המחיר של הקבלן המראה בקשה לסכום של 25,641.03
₪מול הקיים בחשבון כסכום הכולל תוספות שונות המגיעות לסכום
כללי של ( ₪ 36,644.1ראה עמוד הבא) ,הנחיית החוזה מורה על אישור
ניתוח מחיר ללא כל תוספת והתיקרויות (ראה הנחיית חוזה ומדרג
שינויים בסעיף :)2.23
46
