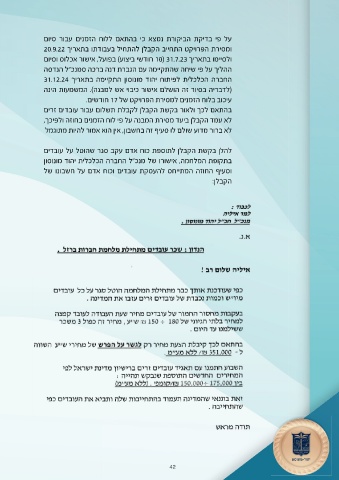

‫על פי בדיקת הביקורת נמצא כי בהתאם ללוח הזמנים עבור סיום‬
‫ומסירת הפרויקט התחייב הקבלן להתחיל בעבודתו בתאריך ‪20.9.22‬‬
‫ולסיימו בתאריך ‪ 10( 31.7.23‬חודשי ביצוע) בפועל‪ ,‬אישור אכלוס וסיום‬
‫ההליך על פי שיחה שהתקיימה עם הגברת דנה ברכה סמנכ"ל הנדסה‬
‫החברה הכלכלית לפיתוח יהוד מונוסון התקיימה בתאריך ‪31.12.24‬‬
‫(לדבריה בסיור זה הושלם אישור כיבוי אש למבנה)‪ .‬המשמעות הינה‬

               ‫עיכוב בלוח הזמנים למסירת הפרויקט של ‪ 17‬חודשים‪.‬‬
‫בהתאם לכך ולאור בקשת הקבלן לקבלת תשלום עבור עובדים זרים‬
‫לא עמד הקבלן ביעד מסירת המבנה על פי לוח הזמנים בחוזה ולפיכך‪,‬‬
‫לא ברור מדוע שולם לו סעיף זה בחשבון‪ ,‬אין הוא אמור להיות מתוגמל‬
‫להלן בקשת הקבלן לתוספת כוח אדם עקב סגר שהוטל על עובדים‬
‫בתקופת המלחמה‪ ,‬אישורו של מנכ"ל החברה הכלכלית יהוד מונוסון‬
‫וסעיף החוזה המתייחס להעסקת עובדים וכוח אדם על חשבונו של‬

                                                            ‫הקבלן‪:‬‬
