Page 41 - דוח המבקר 2024 (2025)
P. 41

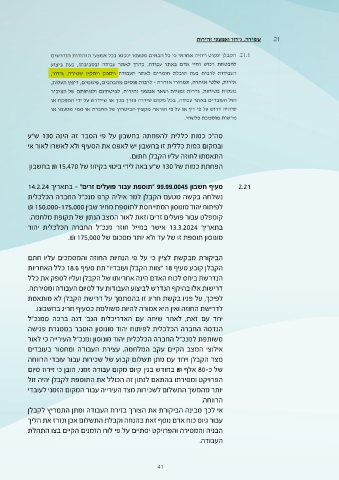

סה"כ כמות כללית להפחתה בחשבון על פי הסבר זה הינה 130ש"ע 2.21
ובמקום כמות כללית זו בחשבון יש לאפס את הסעיף ולא לאשרו לאור אי
התאמתו לחוזה עליו הקבלן חתום.
הפחתת כמות של 130ש"ע באה לידי ביטוי בקיזוז של ₪ 15,470בחשבון
סעיף חשבון " 99.99.0045תוספת עבור פועלים זרים" -בתאריך 14.2.24
נשלחה בקשה מטעם הקבלן למר איליה קרפ מנכ"ל החברה הכלכלית
לפיתוח יהוד מונוסון המתייחסת לתוספת מחיר שבין ₪ 150,000-175,000
קומפלט עבור פועלים זרים וזאת לאור המצב הנתון של תקופת מלחמה.
בתאריך 13.3.2024אישר במייל חוזר מנכ"ל החברה הכלכלית יהוד
מונוסון תוספת זו של עד ולא יותר מסכום של .₪ 175,000
הביקורת מבקשת לציין כי על פי הנחיות החוזה והמסמכים עליו חתם
הקבלן קובע סעיף " 18צוות הקבלן ועובדיו" תת סעיף 18.6כלל האחריות
הנדרשת ביחס לכוח האדם הינה אחריותו של הקבלן ועליו לספק את כלל
דרישות אלו בהיקף הנדרש לביצוע העבודות עד לסיום העבודה ומסירתה.
לפיכך ,על פניו בקשת חריג זו בהסתמך על דרישת הקבלן לא מותאמת
לדרישת החוזה ואין היא אמורה להיות משולמת כסעיף חריג בחשבונו.
יחד עם זאת ,לאחר שיחה עם האדריכלית הגב' דנה ברכה סמנכ"ל
הנדסה החברה הכלכלית לפיתוח יהוד מונוסון הוסבר במסגרת פגישה
משותפת למנכ"ל החברה הכלכלית יהוד מונוסון ומנכ"ל העירייה כי לאור
אילוצי המצב הקיים עקב המלחמה ,עצירת העבודה ומחסור בעובדים
מצד הקבלן ויחד עם מתן תשלום קבוע של שכירות עבור עובדי הרווחה
של כ 80-אלף ₪בחודש בגין קיום מקום עבודה זמני ,הובן כי זירוז סיום
הפרויקט ומסירתו בהתאם לנתון זה הכולל את התוספת לקבלן יהיה זול
יותר מהמשך התשלום לשכירות מצד העירייה עבור המקום הזמני לעובדי
הרווחה.
אי לכך מבינה הביקורת את הצורך בזירוז העבודה ומתן התמריץ לקבלן
עבור גיוס כוח אדם נוסף זאת בהנחה וקבלת התשלום אכן תזרז את הליך
הבניה והמסירה והפרויקט יסתיים על פי לוח הזמנים הקיים בצו התחלת
העבודה.
41
