Page 39 - דוח המבקר 2024 (2025)
P. 39

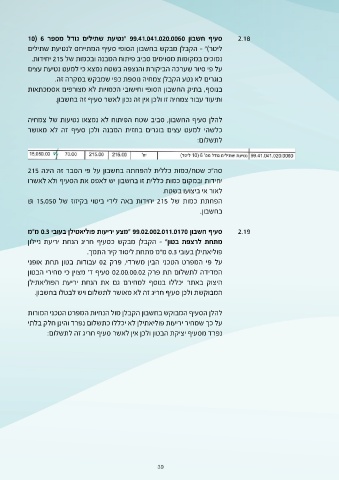

‫סעיף חשבון ‪" 99.41.041.020.0060‬נטיעת שתילים גודל מספר ‪10( 6‬‬           ‫‪2	 .18‬‬
‫ליטר)" ‪ -‬הקבלן מבקש בחשבון הסופי סעיף המתייחס לנטיעת שתילים‬
 ‫נמוכים במקומות מסוימים סביב פיתוח המבנה ובכמות של ‪ 215‬יחידות‪.‬‬
‫על פי סיור שערכה הביקורת והנצפה בשטח נמצא כי למעט נטיעת עצים‬

         ‫בוגרים לא נטע הקבלן צמחיה נוספת כפי שמבקש במקרה זה‪.‬‬
‫בנוסף‪ ,‬בתיק החשבון הסופי וחישובי הכמויות לא מצורפים אסמכתאות‬

         ‫ותיעוד עבור צמחיה זו ולכן אין זה נכון לאשר סעיף זה בחשבון‪.‬‬

‫להלן סעיף החשבון‪ ,‬סביב שטח הפיתוח לא נמצאו נטיעות של צמחיה‬
‫כלשהי למעט עצים בוגרים בחזית המבנה ולכן סעיף זה לא מאושר‬

                                                            ‫לתשלום‪:‬‬

‫סה"כ שטח‪/‬כמות כללית להפחתה בחשבון על פי הסבר זה הינה ‪215‬‬              ‫‪	2.19‬‬
‫יחידות ובמקום כמות כללית זו בחשבון יש לאפס את הסעיף ולא לאשרו‬

                                                ‫לאור אי ביצועו בשטח‪.‬‬
‫הפחתת כמות של ‪ 215‬יחידות באה לידי ביטוי בקיזוז של ‪₪ 15,050‬‬

                                                             ‫בחשבון‪.‬‬

‫סעיף חשבון ‪" 99.02.002.011.0170‬מצע יריעות פוליאטילן בעובי ‪ 0.3‬מ"מ‬
‫מתחת לרצפת בטון" ‪ -‬הקבלן מבקש כסעיף חריג הנחת יריעת ניילון‬

                     ‫פוליאתילן בעובי ‪ 0.3‬מ"מ מתחת ליסוד קיר התמך‪.‬‬
‫על פי המפרט הטכני הבין משרדי‪ ,‬פרק ‪ 02‬עבודות בטון תחת אופני‬
‫המדידה לתשלום תת פרק ‪ 02.00.00.02‬סעיף ד' מצוין כי מחירי הבטון‬
‫היצוק באתר יכללו בנוסף למחירם גם את הנחת יריעת הפוליאתילן‬

  ‫המבוקשת ולכן סעיף חריג זה לא מאושר לתשלום ויש לבטלו בחשבון‪.‬‬

‫להלן הסעיף המבוקש בחשבון הקבלן מול הנחיות המפרט הטכני המורות‬
‫על כך שמחיר יריעות פוליאתילן לא יכללו כתשלום נפרד והינן חלק בלתי‬

       ‫נפרד מסעיף יציקת הבטון ולכן אין לאשר סעיף חריג זה לתשלום‪:‬‬

‫‪39‬‬
