Nos travaux : située en limite de propriété
des CFF. Elle a également été
Pour garantir la stabilité des renforcée par un rang de
terrassements pendant la tirants précontraints.
construction des bâtiments, nous
avons réalisé trois parois clouées.
La paroi la plus haute, située en Les tirants d’ancrages :
lisière de forêt, a été clouée sur
sept rangs. Celle partiellement Les tirants provisoires sont composés de 4 torons de 100 mm2 et ont été ancrés
sous la route de la Bernadaz a été dans des horizons favorables à leur bonne tenue (moraine).
renforcée par un rang de tirants Localement les passes de béton projeté ont été limitées à 1 m de hauteur, car de
précontraints. fortes venues d’eau ont été observées. Sur toute la partie définitive d’environ 180
m2 de la paroi clouée, les têtes de clous ont été totalement intégrées au béton
Les terrassements sont réalisés
sur la parcelle entière, ce qui a projeté, qui a été taloché.
nécessité un phasage contraignant
dans la réalisation des parois
clouées : déplacement de
l’installation en cours de chantier et
accès au chantier maintenu en
fonction de l’avancement des
travaux sous la route de la
Bernadaz. Une équipe de forage et
une équipe de béton projeté ont
travaillé en parallèle pour garantir
le délai contractuel prévu.
La paroi nécessaire à la réalisation
de la rampe d’accès au parking est

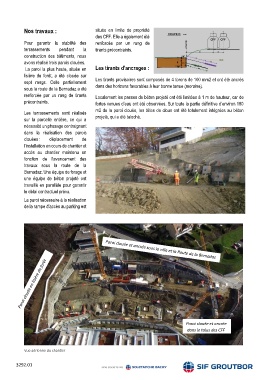

Paroi clouée et ancrée
dans le talus des CFF
Vue aérienne du chantier
