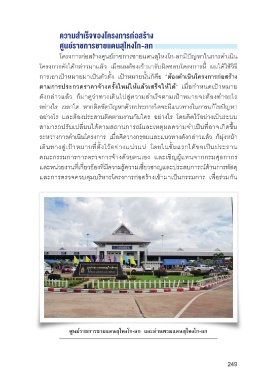

ความสำเร็จของโครงการก่อสร้าง
                      ศูนย์ราชการชายแดนสุไหงโก-ลก

                      โครงการก่อสร้างศูนย์ราชการชายแดนสุไหงโก-ลกมีปัญหาในการดำเนิน
               โครงการดังได้กล่าวมาแล้ว  เมื่อผมต้องเข้ามารับผิดชอบโครงการนี้  ผมได้ใช้วิธี
               การเอาเป้าหมายมาเป็นตัวตั้ง  เป้าหมายนั้นก็คือ  “ต้องดำเนินโครงการก่อสร้าง
               ตามการประกวดราคาจ้างครั้งใหม่ให้แล้วเสร็จให้ได้”  เมื่อกำหนดเป้าหมาย
               ดังกล่าวแล้ว  ก็มาดูว่าทางเดินไปสู่ความสำเร็จตามเป้าหมายจะต้องทำอะไร

               อย่างไร  เวลาใด  หากติดขัดปัญหาด้วยประการใดจะมีแนวทางในการแก้ไขปัญหา
               อย่างไร  และต้องประสานติดตามงานกับใคร  อย่างไร  โดยคิดไว้อย่างเป็นระบบ
               สามารถปรับเปลี่ยนได้ตามสถานการณ์และเหตุผลความจำเป็นที่อาจเกิดขึ้น

               ระหว่างการดำเนินโครงการ  เมื่อคิดวางกรอบและแนวทางดังกล่าวแล้ว  ก็มุ่งหน้า
               เดินทางสู่เป้าหมายที่ตั้งไว้อย่างแน่วแน่  โดยในขั้นแรกได้ขอเป็นประธาน
 อาคารด่านพรมแดนและศูนย์ราชการชายแดนสุไหงโก-ลก  คณะกรรมการการตรวจการจ้างด้วยตนเอง  และเชิญผู้แทนจากกรมศุลกากร
 รวมทั้งที่ทำการด่านศุลกากรสุไหงโก-ลก
               และหน่วยงานที่เกี่ยวข้องที่มีความรู้ความเชี่ยวชาญและประสบการณ์ด้านการพัสดุ
               และการตรวจควบคุมบริหารโครงการก่อสร้างเข้ามาเป็นกรรมการ  เพื่อร่วมกัน
 เปรียบเหมือนกับการสร้างบ้านของตนเอง  ซึ่งผู้ว่าราชการจังหวัดก็เห็นด้วยและ

 ยินยอมให้ผมเป็นประธานคณะกรรมการตรวจการจ้าง  โดยผมได้ขอผู้แทนของ
 จังหวัดมาร่วมเป็นกรรมการ  และได้ขอให้ นายสมพร  หลงปาน  ผู้อำนวยการ
 ส่วนบริการการพัสดุ  และ นายบุญเลิศ  โชควิวัฒน  หัวหน้าฝ่ายพัสดุ
 เป็นผู้แทนกรมศุลกากรร่วมเป็นกรรมการตรวจการจ้างร่วมกับผู้แทนของโยธาธิการ

 จังหวัดและหน่วยงานที่เกี่ยวข้องด้วย


    ในการยื่นซองประกวดราคาจ้างก่อสร้างในครั้งนั้น  ผมเห็นว่าการดำเนินการ
 2  ครั้งที่ผ่านมาไม่ประสบความสำเร็จ  โดยครั้งแรกมีการทิ้งงานการก่อสร้าง  และ

 ครั้งที่  2  ไม่มีการเซ็นสัญญาภายในระยะเวลาที่กำหนด  เมื่อผมต้องมารับผิดชอบ
 ในครั้งที่  3  ผมจึงกำหนดเงื่อนไขไม่ให้มีการจ่ายเงินล่วงหน้า  15  เปอร์เซ็นต์
 หลังจากเซ็นสัญญาจ้าง  โดยจะจ่ายเงินค่าจ้างตามงวดงานที่มีการส่งมอบและ
 ตรวจรับเรียบร้อยแล้วเท่านั้น  เพื่อป้องกันการเบิกเงินล่วงหน้าแล้วทิ้งงานเหมือน

 ที่ผ่านมา  ซึ่งผู้เข้าร่วมประมูลยอมรับเงื่อนไข  สามารถคัดเลือกผู้ชนะการประกวด
 ราคาจ้างก่อสร้างได้  และสามารถดำเนินโครงการก่อสร้างได้ตามรูปแบบและ
 รายการที่กำหนดไว้หลังจากยืดเยื้อมาหลายปี  ศูนย์ราชการชายแดนสุไหงโก-ลก  และด่านพรมแดนสุไหงโก-ลก
