ตัวอย่าง กิจการได้รับเหมาก่อสร้างอาคารมลค่า 5,000,000 บาท เมื่อวันที่ 10 มีนาคม2557
โดยประมาณการค่าก่อสร้างได้ 4,000,000 บาท ก าหนดการก่อสร้างเสร็จในเดือน
ธันวาคม 2557 ข้อมูลต่าง ๆ มีดังนี้
เดือนมีนาคม-มิถุนายน 2557 ค่าใช้จ่ายในการก่อสร้างจนถึงเดือนมิถุนายน จ านวน 2,000,000 บาทได้
ส่งใบส าคัญไปเรียกเก็บเงินจากลูกค้า จ านวน 1,700,000 บาทและลูกค้า
ได้ช าระเงินมาให้แก่กิจการ 1,500,000 บาท
เดือนกรกฎาคม-กันยายน 2557 ค่าใช้จ่ายในการก่อสร้างถึงเดือนกันยายน 2557 เป็นเงิน1,500,000 บาท
และได้ส่งใบส าคัญไปเรียกเก็บเงิน1,600,000 บาท ได้รับเงินจากลูกค้า
เพียง 1,500,000 บาท
เดือนตุลาคม-ธันวาคม 2557 ค่าใช้จ่ายจนถึงวันสิ้นเดือนธันวาคม 2557 ซึ่งเป็นวันที่งานเสร็จ เป็นเงิน
600,000 บาท เมื่องานเสร็จแล้ว กิจการได้ส่งมอบงานให้ลูกค้า และได้
ออกใบส าคัญเรียกเก็บเงินที่ยังไม่ได้เรียกเก็บ ได้รับช าระเงินค่าก่อสร้างที่
เหลืออยู่ทั้งหมด
. ………………

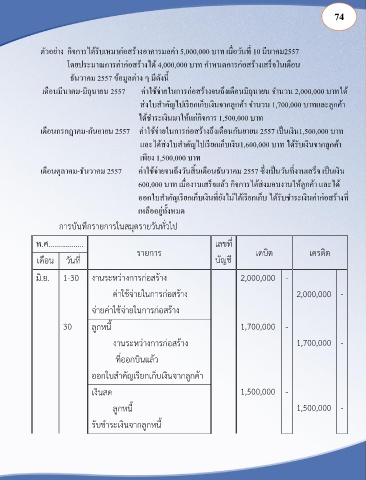

. . 1-30 2,000,000 -
2,000,000 -
30 1,700,000 -
1,700,000 -
1,500,000 -
1,500,000 -
