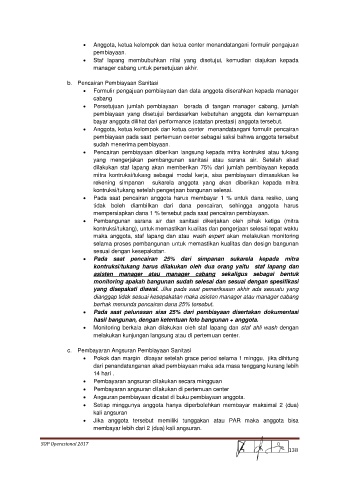

   Anggota, ketua kelompok dan ketua center menandatangani formulir pengajuan
                                  pembiayaan.
                                 Staf  lapang  membubuhkan  nilai  yang  disetujui,  kemudian  diajukan  kepada
                                  manager cabang untuk persetujuan akhir.

                         b.  Pencairan Pembiayaan Sanitasi
                                 Formulir pengajuan pembiayaan dan data anggota diserahkan kepada manager
                                  cabang
                                 Persetujuan  jumlah  pembiayaan    berada  di  tangan  manager  cabang,  jumlah
                                  pembiayaan  yang  disetujui  berdasarkan  kebutuhan  anggota  dan  kemampuan
                                  bayar anggota dilihat dari performance (catatan prestasi) anggota tersebut.
                                 Anggota, ketua kelompok dan ketua center  menandatangani formulir pencairan
                                  pembiayaan pada saat  pertemuan center sebagai saksi bahwa anggota tersebut
                                  sudah menerima pembiayaan.
                                 Pencairan pembiayaan diberikan langsung kepada mitra kontruksi atau tukang
                                  yang  mengerjakan  pembangunan  sanitasi  atau  sarana  air.  Setelah  akad
                                  dilakukan  staf  lapang  akan  memberikan  75%  dari  jumlah  pembiayaan  kepada
                                  mitra  kontruksi/tukang  sebagai  modal  kerja,  sisa  pembiayaan  dimasukkan  ke
                                  rekening  simpanan    sukarela  anggota  yang  akan  diberikan  kepada  mitra
                                  kontruksi/tukang setelah pengerjaan bangunan selesai.
                                 Pada  saat  pencairan  anggota  harus  membayar  1  %  untuk  dana  resiko,  uang
                                  tidak  boleh  diambilkan  dari  dana  pencairan,  sehingga  anggota  harus
                                  mempersiapkan dana 1 % tersebut pada saat pencairan pembiayaan.
                                 Pembangunan  sarana  air  dan  sanitasi  dikerjakan  oleh  pihak  ketiga  (mitra
                                  kontruksi/tukang), untuk memastikan kualitas dan pengerjaan selesai tepat waktu
                                  maka  anggota,  staf  lapang  dan  atau  wash  expert  akan  melakukan  monitoring
                                  selama proses pembangunan untuk memastikan kualitas dan design bangunan
                                  sesuai dengan kesepakatan.
                                 Pada  saat  pencairan  25%  dari  simpanan  sukarela  kepada  mitra
                                  kontruksi/tukang  harus  dilakukan  oleh  dua  orang  yaitu    staf  lapang  dan
                                  asisten  manager  atau  manager  cabang  sekaligus  sebagai  bentuk
                                  monitoring apakah bangunan sudah selesai dan sesuai dengan spesifikasi
                                  yang  disepakati  diawal.  Jika  pada  saat  pemeriksaan  akhir  ada  sesuatu  yang
                                  dianggap tidak sesuai kesepakatan maka asisten manager atau manager cabang
                                  berhak menunda pencairan dana 25% tersebut.
                                 Pada  saat  pelunasan  sisa  25%  dari  pembiayaan  disertakan  dokumentasi
                                  hasil bangunan, dengan ketentuan foto bangunan + anggota.
                                 Monitoring  berkala  akan  dilakukan  oleh  staf lapang  dan  staf  ahli wash  dengan
                                  melakukan kunjungan langsung atau di pertemuan center.

                         c.  Pembayaran Angsuran Pembiayaan Sanitasi
                                 Pokok dan margin  dibayar setelah grace period selama 1 minggu,  jika dihitung
                                  dari penandatanganan akad pembiayaan maka ada masa tenggang kurang lebih
                                  14 hari .
                                 Pembayaran angsuran dilakukan secara mingguan
                                 Pembayaran angsuran dilakukan di pertemuan center
                                 Angsuran pembiayaan dicatat di buku pembiayaan anggota.
                                 Setiap  minggunya  anggota  hanya  diperbolehkan  membayar  maksimal  2  (dua)
                                  kali angsuran
                                 Jika  anggota  tersebut  memiliki  tunggakan  atau  PAR  maka  anggota  bisa
                                  membayar lebih dari 2 (dua) kali angsuran.
