Page 158 - MP3EI, Masterplan Percepatan dan Perluasan Krisis Sosial-Ekologis Indonesia
P. 158

148     Di Atas Krisis Sosial-Ekologis Semacam Apa
               Megaproyek MP3EI Bekerja?

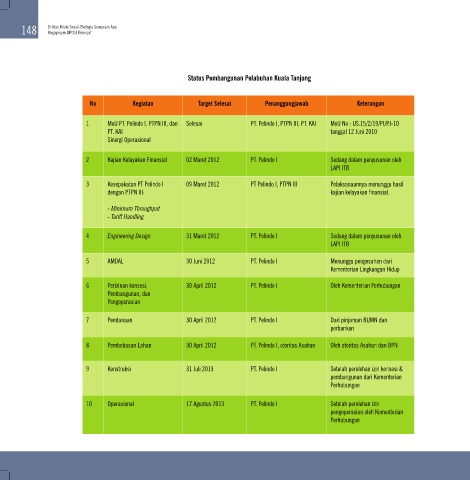

                                                         Status Pembangunan Pelabuhan Kuala Tanjung



                            No          Kegiatan            Target Selesai     Penanggungjawab             Keterangan

                          1      MoU PT. Pelindo I, PTPN III, dan   Selesai  PT. Pelindo I, PTPN III, PT. KAI  MoU No : US.15/2/19/PI/P.I-10
                                 PT. KAI                                                           tanggal 12 Juni 2010
                                 Sinergi Operasional


                          2      Kajian Kelayakan Finansial   02 Maret 2012   PT. Pelindo I        Sedang dalam penyusunan oleh
                                                                                                   LAPI ITB


                          3      Kesepakatan PT Pelindo I   09 Maret 2012  PT Pelindo I, PTPN III   Pelaksanaannya menunggu hasil
                                 dengan PTPN III:                                                  kajian kelayakan finansial.

                                 - Minimum Throughput
                                 - Tariff Handling

                          4      Engineering Design     31 Maret 2012      PT. Pelindo I           Sedang dalam penyusunan oleh
                                                                                                   LAPI ITB


                          5      AMDAL                  30 Juni 2012       PT. Pelindo I           Menunggu pengesahan dari
                                                                                                   Kementerian Lingkungan Hidup

                          6      Perizinan konsesi,     30 April 2012      PT. Pelindo I           Oleh Kementerian Perhubungan
                                 Pembangunan, dan
                                 Pengoperasian

                          7      Pendanaan              30 April 2012      PT. Pelindo I           Dari pinjaman BUMN dan
                                                                                                   perbankan

                          8      Pembebasan Lahan       30 April 2012      PT. Pelindo I, otoritas Asahan  Oleh otoritas Asahan dan BPN



                          9      Konstruksi             31 Juli 2013       PT. Pelindo I           Setelah perolehan izin konsesi &
                                                                                                   pembangunan dari Kementerian
                                                                                                   Perhubungan


                          10     Operasional            17 Agustus 2013    PT. Pelindo I           Setelah perolehan izin
                                                                                                   pengoperasian oleh Kementerian
                                                                                                   Perhubungan
